¿Qué es una estructura de código presupuestario en la WBS de Procore?

Contexto

Una estructura de código de presupuesto es una secuencia de segmentos utilizada para construir códigos de presupuesto significativos de acuerdo con el patrón establecido por su organización.

Respuesta

En la estructura de desglose del trabajo (WBS) de Procore, la estructura de códigos del presupuesto se compone de múltiples segmentos. Cada segmento tiene una secuencia de caracteres alfabéticos y/o numéricos y su propio sistema de codificación. Este sistema de codificación puede personalizarse según las necesidades de su empresa y/o proyectos. Al crear los segmentos, también es importante tener en cuenta que los segmentos por niveles están delimitados por un guión (-) y los segmentos están delimitados por un punto (.).

Estructura de código de presupuesto predeterminado

En Procore, hay dos (2) segmentos predeterminados en la estructura de código de presupuesto predeterminada: el código de coste y el tipo de coste.














Estructura de código de presupuesto predeterminada con sección de subproyecto opcional

En los proyectos Procore, también tiene la opción de habilitar la función de subproyectos. Consulte Habilitar subproyectos para WBS. Si decide utilizar esta opción, hay tres (3) segmentos predeterminados disponibles en la estructura de códigos de presupuesto predeterminada de Procore: subproyecto, código de coste y tipo de coste.














Estructura de código de presupuesto personalizado

También puede crear una estructura de código de presupuesto personalizada. Una estructura personalizada debe utilizar los dos (2) segmentos predeterminados de Procore. El administrador de Procore también puede crear una estructura de código de presupuesto de nivel de empresa que incluya un máximo de diez (10) segmentos personalizados adicionales, para un máximo de doce (12) segmentos en el nivel de empresa. En el ejemplo siguiente se muestra una estructura de código de presupuesto de cuatro (4) segmentos.

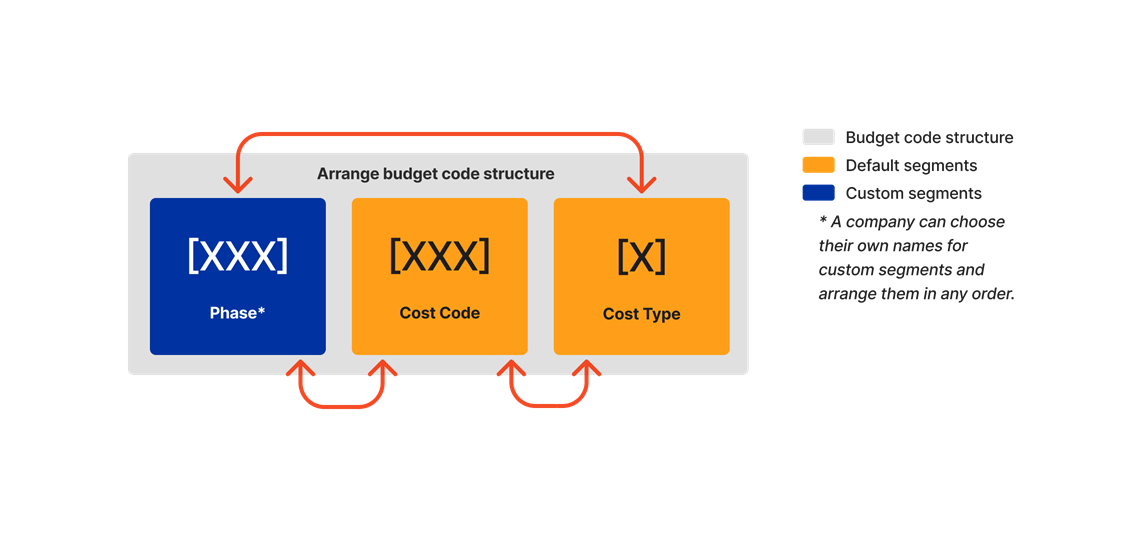

Organizar la estructura de código de presupuesto

Independientemente del número de niveles que elija para la empresa y los proyectos, también puede organizar los segmentos para que aparezcan en el orden que desee.
